Ở phần 148 ta chia việc lớn thành việc nhỏ và sắp thứ tự. Nhưng khi dự án có cả chục nhiệm vụ, dễ bị "chỉ thấy cây mà không thấy rừng" — mải làm từng việc lẻ mà không biết tổng thể đang đi tới đâu. Giải pháp là đặt vài cột mốc (Milestone): những dấu lớn đánh dấu các chặng quan trọng của dự án.
Cột mốc khác nhiệm vụ thế nào?
Dễ nhầm, nên phân biệt rõ:
- Nhiệm vụ là một việc phải làm ("xin giấy phép", "thuê mặt bằng").
- Cột mốc là một trạng thái đạt được — thường gom nhiều nhiệm vụ ("Xong pháp lý & mặt bằng" chỉ đạt khi cả xin giấy phép lẫn thuê mặt bằng đều xong).
Nói cách khác: nhiệm vụ là việc bạn làm, cột mốc là điểm bạn tới. Với dự án khai trương, ba cột mốc tự nhiên là: Xong pháp lý & mặt bằng → Hoàn thiện nội thất → Sẵn sàng khai trương.
Gắn nhiệm vụ vào cột mốc
Sau khi bật tính năng cột mốc trong cấu hình dự án, mỗi nhiệm vụ có thêm ô để chọn cột mốc nó thuộc về. Nhìn bảng kanban, giờ mỗi thẻ hiện luôn cột mốc và hạn của nó:

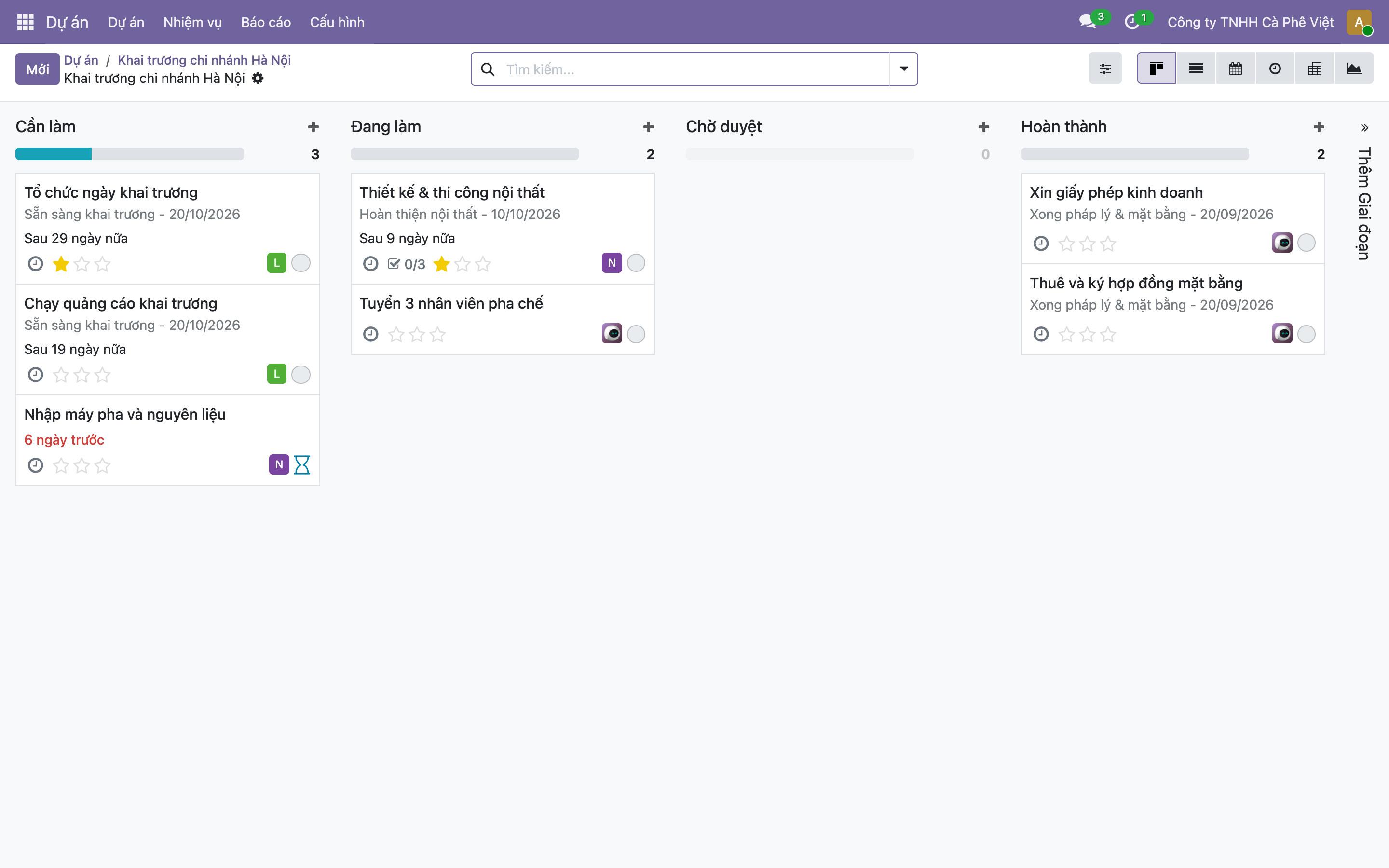

Hình 1: Bảng nhiệm vụ, mỗi thẻ giờ ghi thêm cột mốc nó phục vụ kèm ngày hạn của mốc đó. "Xin giấy phép" và "Thuê mặt bằng" phục vụ mốc Xong pháp lý & mặt bằng (20/09/2026); "Thiết kế & thi công nội thất" phục vụ mốc Hoàn thiện nội thất (10/10/2026); "Tổ chức khai trương" và "Chạy quảng cáo" phục vụ mốc Sẵn sàng khai trương (20/10/2026). Nhờ vậy, nhìn bất kỳ việc nào cũng biết nó góp vào chặng lớn nào.
Cách gom này biến một đống việc rời rạc thành ba chặng rõ ràng. Chủ quán chỉ cần hỏi "đã tới mốc nào?" thay vì rà từng nhiệm vụ.
Cột mốc trên từng nhiệm vụ
Mở một nhiệm vụ ra, bạn thấy ô Mốc thời gian (tên Odoo dùng cho cột mốc):

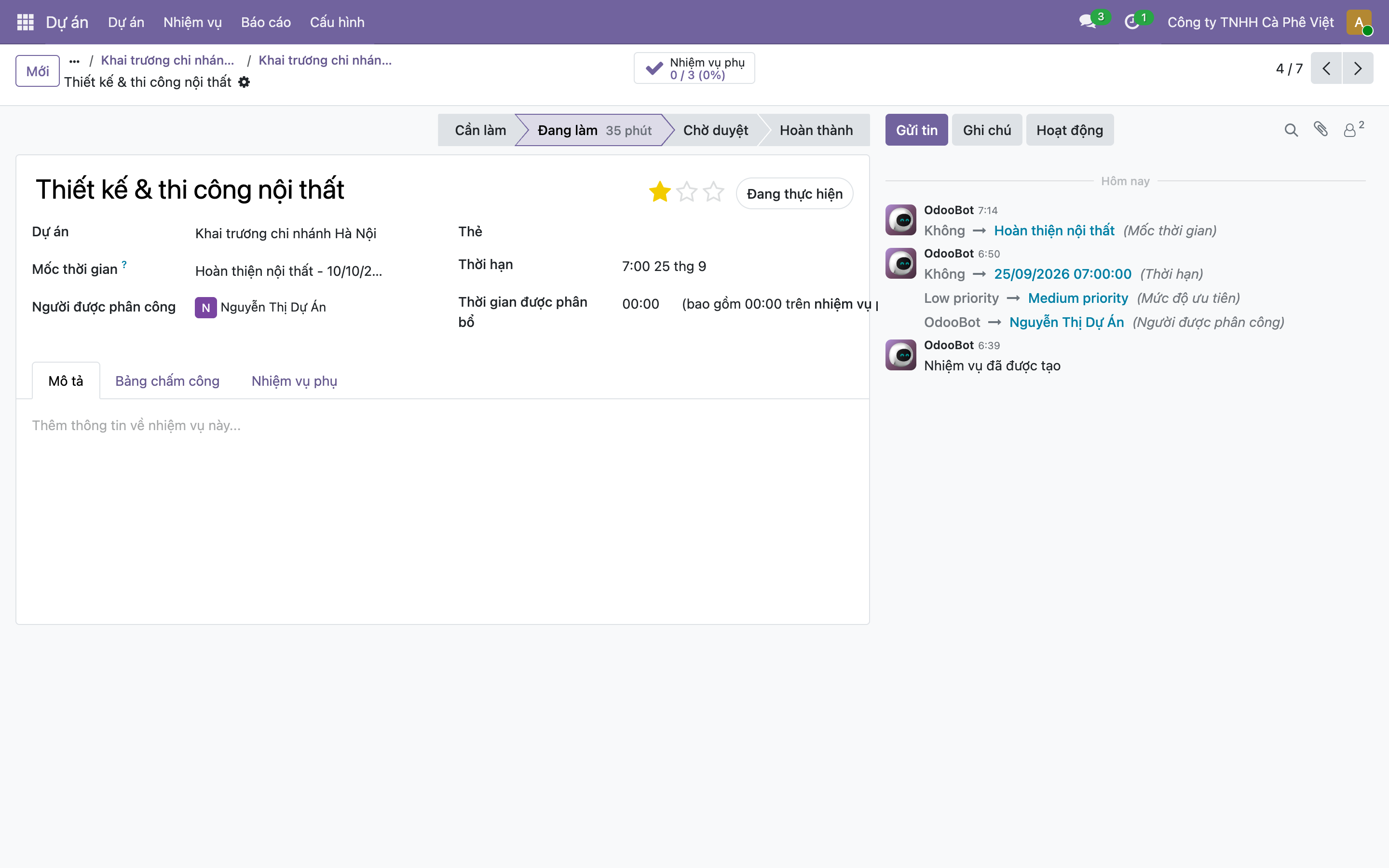

Hình 2: Trên form nhiệm vụ có ô Mốc thời gian = "Hoàn thiện nội thất - 10/10". Khung trao đổi bên phải cũng ghi lại: gán mốc "Hoàn thiện nội thất". Chọn cột mốc cho nhiệm vụ chỉ là bấm vào ô này và chọn từ danh sách các mốc đã tạo.
Lưu ý cách gọi tên: trong bản Odoo tiếng Việt, "Milestone" được dịch là "Mốc thời gian". Đừng nhầm nó với ô "Thời hạn" (deadline của riêng nhiệm vụ) — mốc thời gian là dấu chung của cả một chặng, còn thời hạn là hạn của việc đó thôi.
Mỗi cột mốc có ngày và trạng thái đạt
Mỗi cột mốc mang một ngày hạn (khi nào phải tới được chặng đó) và một trạng thái đạt/chưa đạt. Khi hoàn thành hết việc của một chặng, bạn đánh dấu cột mốc là "đã đạt". Trong ví dụ của tôi, mốc "Xong pháp lý & mặt bằng" (20/09) đã đạt, còn hai mốc sau thì chưa. Nhờ vậy bạn có một thước đo tiến độ ở tầng cao: "3 mốc, đã qua 1".
Khi nào cần cột mốc?
- Dự án dài, nhiều việc — cột mốc giúp không lạc trong chi tiết.
- Cần báo cáo tiến độ cho người khác (đối tác, sếp) — "đã qua mốc nội thất" dễ hiểu hơn liệt kê 10 nhiệm vụ.
- Dự án ngắn, ít việc thì không cần — thêm cột mốc chỉ rườm rà.
Nhớ ba ý
- Cột mốc (Mốc thời gian) là dấu cho một chặng đạt được, khác nhiệm vụ là một việc phải làm.
- Gắn nhiều nhiệm vụ vào cùng một cột mốc; bảng kanban hiện luôn mốc + hạn trên mỗi thẻ.
- Mỗi cột mốc có ngày hạn và trạng thái đạt/chưa đạt — cho cái nhìn tiến độ ở tầng cao.
Hết loạt bài về app Dự án. Phần sau ta sang một app mới rất hữu ích cho dịch vụ khách hàng: Helpdesk — tiếp nhận và xử lý yêu cầu hỗ trợ (ticket) từ khách.
